[ 超級管理員, 2023-01-05 ]
任何工程項目中,電氣這第一步特別重要和關鍵,專業性強,設計要求高。設計單位根據蘇化科技園現有電力裝置的總?cè)萘?、使用?fù)荷、二期項目用電需求等因素,與項目電氣組反復溝通,最終決定電氣方面分兩步走方案,先是增加1000千伏安變壓器供電用于基建,然后是在項目竣工前建成和投運3號4號變電所用于二期運營用電。設計方案和各項細化工作的時間節點敲定后,項目電氣組就開始緊鑼密鼓推進。
與一期項目實施時不同,近年來科技園所處周邊地塊正在發生變化,原聯發、群力等中小企業正在產業轉型升級,通園路西側錦麟、芳華、星萃瀾庭等樓盤相繼建成,朗詩和鄰里中心正在建設之中,而供電電源點只有一座建于十多年前的110kV星紅變電站,供電能力相對薄弱,科枝園二期項目用電遇到了容量受限的問題。
為此電氣組負責人楊振環,利用自身幾十年的專業知識和相關資源,在園區供電、設計院之間反復溝通,努力尋求最合理的解決方案。8月份邀約園區供電客服中心和設計院人員到科技園現場洽談,確認用電供需,并組織現場勘察,最終確認了在1號主變電所的空余部位放置一臺1000KVA變壓器,供基建用電,取消設置戶外箱式變電站供電,該方案大大節省了采購或租賃費用。
為爭取時間,項目用電申請、相關資料準備、申請流程同時進行,8月30日二期項目備案證下發后,第二天立刻補送資料到供電公司爭取早日上會審批。供電公司先后經過兩次業務擴充會議反復討論和答復,最終于11月初正式下發恒華創投有限公司關于蘇化科技園二期項目用電咨詢答復書,調整后送審的電氣設計圖紙合格證明也于12月2日簽收。
考慮到時間緊迫,恒華公司領導和專職人員,從10月下旬開始連續對邀標單位如成套開關柜、變壓器生產廠以及電力安裝單位進行現場考察和選優,確定中標單位。
目前正值疫情放開后的第一波高發期,恒華公司和施工單位相關作業人員均受到了波及,時間緊人手少作業難度加大。為此,恒華項目電氣組楊振環和秦剛兩人,為了保證項目進度,早已沒有了雙休和正常上下班,一心圍繞進度,現場協調溝通,整合多方力量,確保要實現一月中旬通電這個目標。

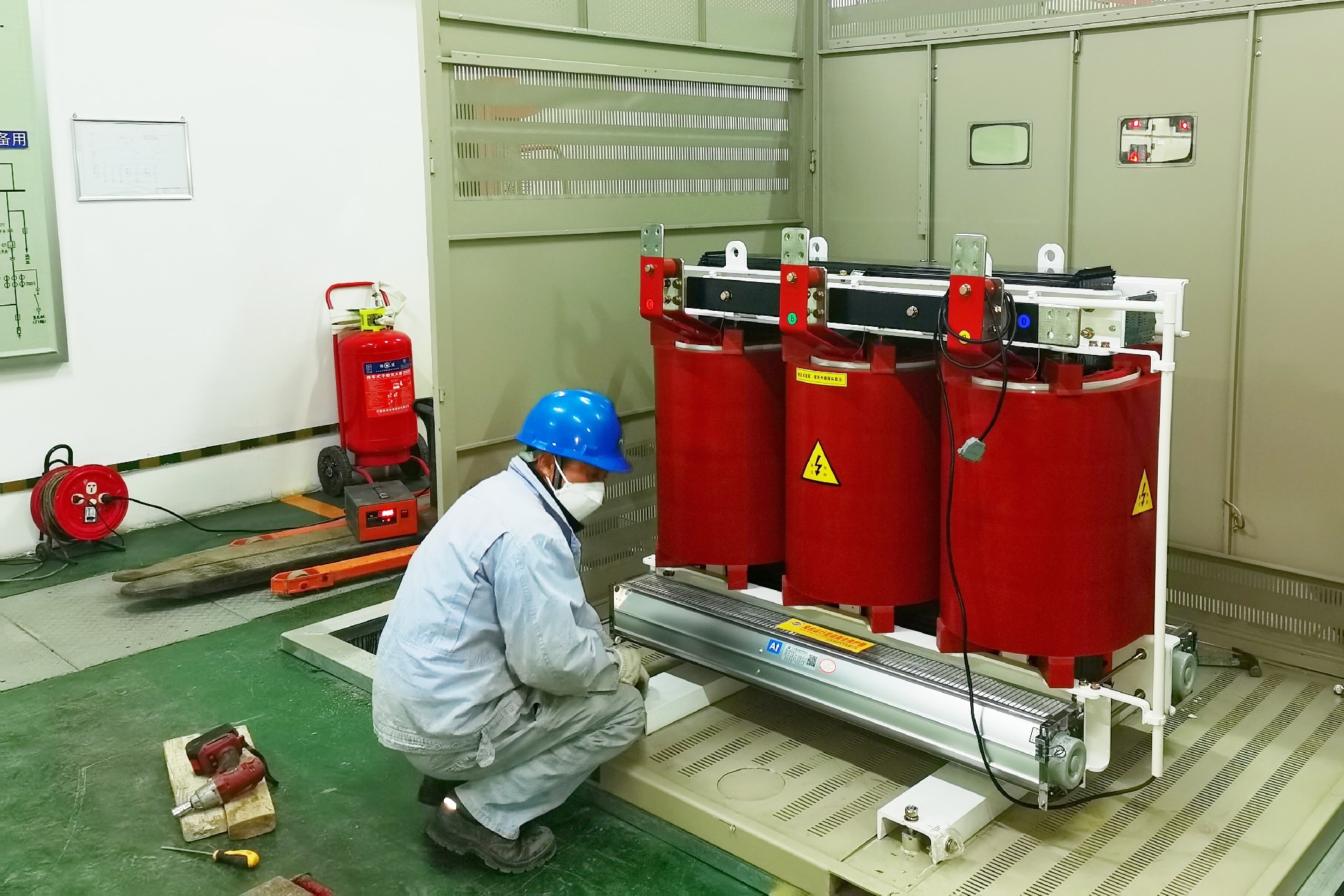

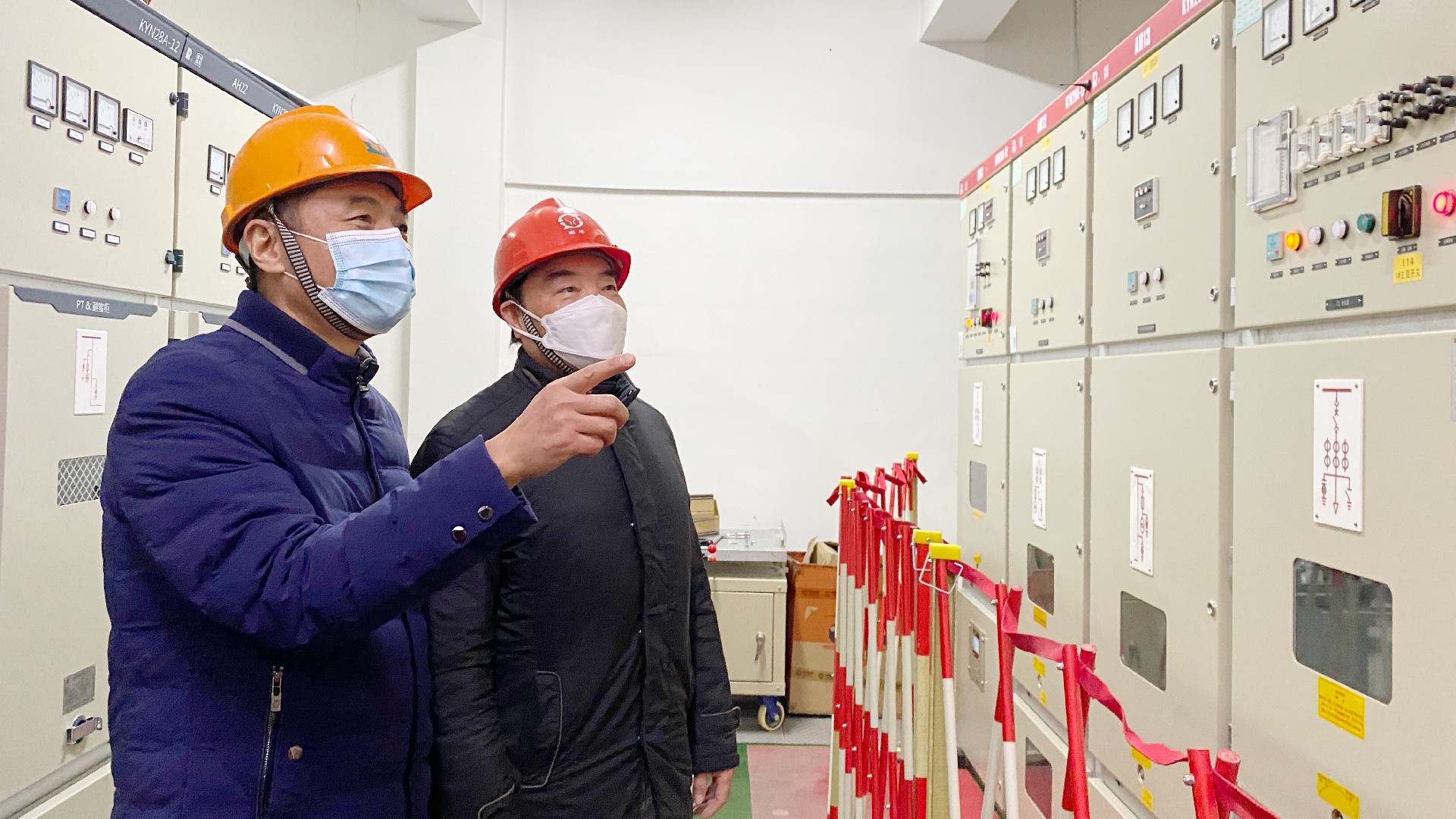

配電室工作現場,各項工作開展得有條不紊,井然有序。15日華安普公司按合同要求和施工進度進場安裝設備基礎,22日開關柜、變壓器到場并安裝就位,電力安裝工人和技術人員正在抓緊連接施工,引入第二路電源的高壓電纜也已到貨,25日施放敷設,一切都按計劃進度推進,疫情沖擊下,恒華二期的供電配套工程有望能如期完成第一個小目標,非常不容易!
